Представьте: вы инвестируете миллионы в запуск новой линии, цифровизацию или выход на рынок. Сроки горят, бюджет растёт на глазах, команда в стрессе, а результат — загадка для всех. Для собственников среднего и крупного бизнеса хаотичное управление инициативами — не просто операционная проблема, а прямая угроза прибыли и конкурентному преимуществу.
Гульнара Валиева, финансовый эксперт НФ Консалтинг, подробно рассказала о современном подходе к управлению проектами. Из материала узнаете, как сочетать планирование, контроль и управление командой для гарантированного результата.
В конце статьи бонус — шаблон критически важного документа — Паспорта проекта.
Содержание
Что такое проект и чем он отличается от бизнес-процесса
Методологии управления проектами
Что такое паспорт проекта и зачем он нужен
Как внедрить систему управления проектами: стратегия для собственника
Управление проектами: частые вопросы собственников
Управление проектами: в двух словах
НФ Консалтинг: решения для роста бизнеса от экспертов в области финансов
Что такое проект и чем он отличается от бизнес-процесса
В бизнесе важно четко разделять два типа деятельности: проекты и процессы. От этого зависит выбор инструментов управления.
Проект — это уникальное, ограниченное во времени усилие, направленное на достижение конкретной цели и создание нового результата (продукта, услуги, решения).
Его ключевые признаки:
-
Уникальность результата (например, запуск нового завода).
-
Чёткие сроки начала и окончания.
-
Ограниченность ресурсов (бюджет, персонал).
-
Специально сформированная команда.
-
Управление рисками и изменениями.
Участники (ключевые роли) проекта:
Роль | Обязанности |
Спонсор |
Финансирует проект, утверждает цели |
Руководитель (менеджер) проекта |
Планирует, исполняет, контролирует |
Команда проекта |
Выполняет задачи (аналитики, разработчики) |
Заказчик |
Принимает результат |
Ключевые пользователи |
Предоставляют требования, тестируют |
Процесс, напротив, — это повторяющаяся рутинная операция, направленная на поддержание функции бизнеса.
Два основных признака процесса:
-
Цикличность. Процесс не имеет четкого конца (например, ежемесячный расчёт зарплаты).
-
Стандартизированность и оптимизированность. Процесс выполняется единообразно по заранее определенным, задокументированным правилам, инструкциям и шагам.
Кроме того, любой процесс выполняется постоянными структурами.
Решения для роста вашего бизнеса от экспертов в области финансов
Ваш бизнес заслуживает не просто учёта, а стратегий, которые увеличат прибыль и снизят риски. «НФ Консалтинг» — премиальное направление компании «Нескучные финансы» — помогает собственникам бизнеса принимать взвешенные финансовые решения и достигать целей.
Когда к нам обращаются:
✔ Вы хотите навести порядок в финансах: выстроить управленческий учёт с нуля или улучшить текущую систему.
✔ Нужно снизить налоговую нагрузку без нарушения закона.
✔ Планируете продать или купить бизнес. Есть идея для масштабирования или запуска проекта.
Доверьте финансы тем, кто говорит на языке цифр и результатов.
К проекту нельзя применить шаблоны управления процессами. Его уникальность и ограничения во времени требуют гибкого планирования, управления рисками, динамичного распределения ресурсов и адаптации под изменяющиеся условия.
Фокус смещается с рутины на достижение конкретного измеримого результата в срок и в рамках бюджета.
Пример
Запуск новой производственной линии на заводе «АвтоВАЗ» — это классический проект.
Он уникален (новая технология), ограничен во времени (стройка и наладка занимают 18 месяцев), имеет чёткую цель (увеличение выпуска моделей X на 30%), бюджет и специальную проектную команду.
В отличие от этого, ежедневная работа конвейера по сборке машин — устоявшийся процесс, отлаженный и повторяющийся.
Для достижения максимального эффекта управлять этими двумя активностями нужно с помощью разных методов.
Жизненный цикл проекта
Управление проектом — это движение по фазам его жизненного цикла. Понимание каждого этапа критично для собственников: за счёт этого обеспечивается контроль, предсказуемость и минимизируются риски потери инвестиций.
Каждый проект, независимо от масштаба, проходит ключевые стадии:
-
Инициация. На этом этапе проект зарождается. Определяется его цель, актуальность для бизнеса, выявляются ключевые стейкхолдеры (заинтересованные лица) и оценивается принципиальная осуществимость. Формулируется устав проекта — его «паспорт», о котором расскажем ниже.
-
Планирование. Стратегия на бумаге превращается в рабочий план. Детально прорабатываются объём работ, сроки (с созданием графика, например, диаграммы Ганта), бюджет, потребность в ресурсах, риски и план коммуникаций.
-
Исполнение и мониторинг. Исполнение — это реализация задач. Команда приступает к работе согласно плану. Параллельно идёт непрерывный мониторинг и контроль: отслеживание прогресса, расходов, качества, возникновения рисков.
При обнаружении отклонений (а они неизбежны) принимаются корректирующие меры, чтобы вернуть проект в рамки.
-
Завершение. Проект не завершен, пока результат не принят заказчиком. Финальная фаза включает формальную передачу продукта или услуги и оценку достижения целей и эффективности.
По длительности проекты варьируются от краткосрочных в несколько недель (например, финансовая диагностика) до мегапроектов, длящихся годы (трансформация целой компании).
Пример 1
Сроки для проекта «Управленческий консалтинг»
- Этап 1. Быстрая диагностика/оценка возможностей.
Задача: определить ключевые проблемы, возможности для улучшения, приоритеты.
Срок: от 2 до 6 недель.
Действия: оценка эффективности отдела продаж, анализ причин падения прибыльности продукта, анализ качества управленческого учёта.
- Этап 2. Разработка стратегии.
Задача: создать или обновить корпоративную или функциональную стратегию.
Срок: от 8 недель до 6 месяцев.
Действия: разработка стратегии выхода на новый рынок, создание 5-летнего стратегического плана развития компании.
- Этап 3. Оптимизация бизнес-процессов.
Задача: анализ, редизайн и документирование ключевых процессов для повышения эффективности и снижения издержек.
Срок: от 3 до 9 месяцев (зависит от количества и сложности процессов).
Действия: оптимизация цепочки поставок (SCM), реинжиниринг процесса обработки заказов клиентов.
- Этап 4. Реорганизация структуры.
Задача: разработка новой организационной структуры, распределение ролей и ответственности, оптимизация численности персонала.
Срок: от 3 до 6 месяцев (без учёта сложного процесса внедрения и изменений).
Действия: создание структуры после слияния, переход от функциональной к дивизиональной структуре.
- Этап 5. Управление изменениями.
Задача: планирование и поддержка внедрения крупных изменений (технологии, процессы, структура, культура).
Срок: от 6 месяцев до 2+ лет (часто идет параллельно с основным проектом и продолжается после его завершения).
Действия: сопровождение внедрения новой системы управления бизнес-процессами, управление культурной трансформацией.
- Этап 6. Трансформация программы.
Задача: комплексное изменение крупного направления бизнеса или всей компании (часто включает элементы стратегии, процессов, структуры, технологий, управления изменениями).
Срок: от 1 года до 3+ лет (реализуется фазами).
Действия: цифровая трансформация компании, полная операционная трансформация для повышения рентабельности.
Пример 2
Цифровая трансформация Сбера — масштабный долгосрочный проект (1 – 3+ года), прошедший все фазы цикла.
→ От инициации (стратегическое решение о переходе) и детального планирования архитектуры экосистемы, через исполнение разработки и внедрения сервисов с постоянным мониторингом.
→ До завершения этапов и передачи новых цифровых платформ в эксплуатацию бизнес-подразделениям. Управление таким циклом требует системного подхода.
Методологии управления проектами
Управлять проектом — значит осознанно выбирать инструменты под конкретные задачи. Для собственников выбор методологии напрямую влияет на скорость, гибкость и результат.
Наиболее популярных методологий управления проектами три:
-
Waterfall (водопад). Последовательный, строгий план. Идеален для проектов с чёткими, неизменными требованиями (например, строительство завода по ГОСТу).
-
Agile (гибкий). Итеративный подход. Фокус на быстрых циклах, обратной связи и адаптации. Подходит для цифровых продуктов, разработки ПО, инноваций (например, создания мобильных приложений).

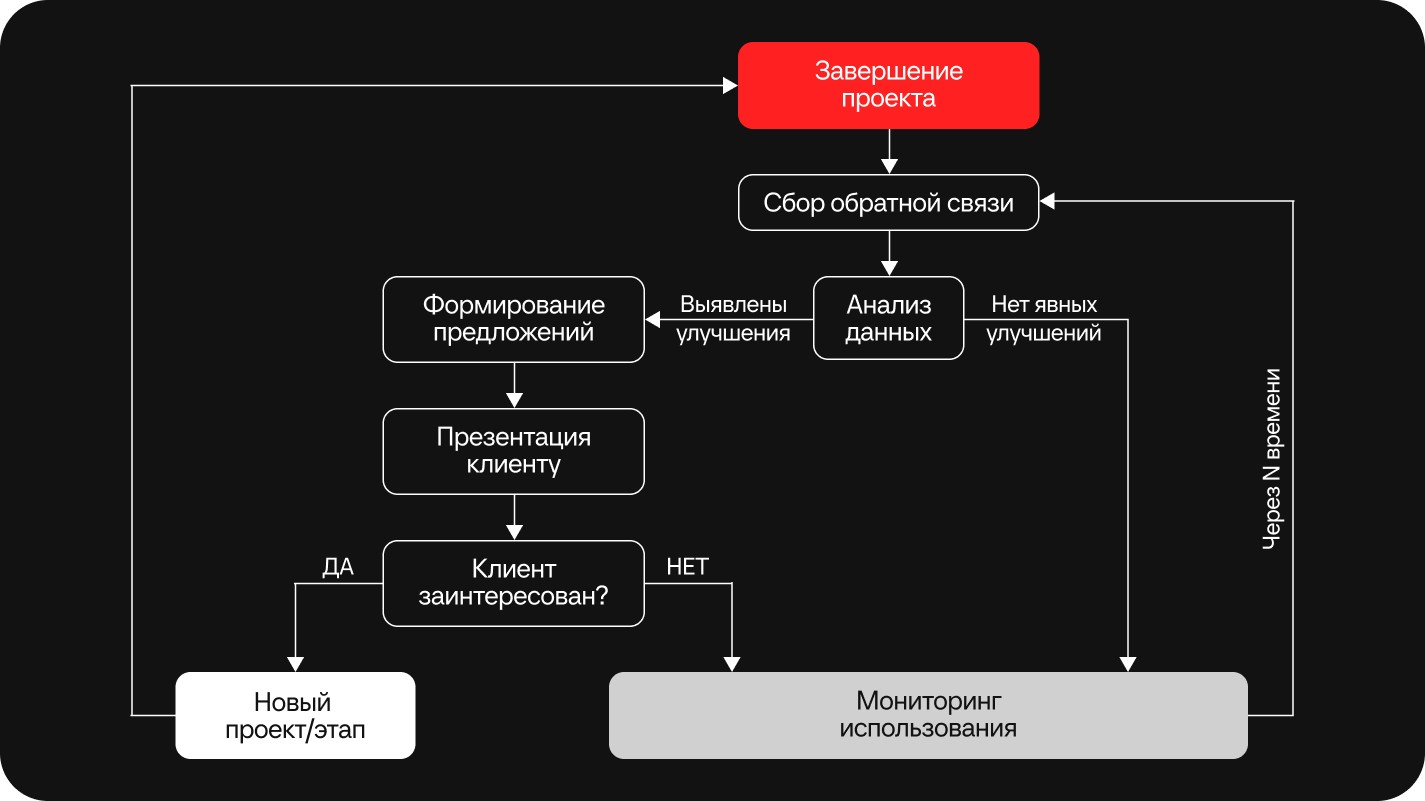

↑Так выглядит цикл сбора обратной связи в управлении проектами
-
Гибридные модели. Комбинация подходов. К примеру, общий план — по Waterfall, а разработка ключевых модулей — по Agile.
Подходящую методологию стоит выбирать по трём критериям: тип проекта (уникальность/рутина), стабильность требований, опыт команды, сроки.
В отдельном материале на реальных кейсах подробно разобрали, как выбрать методологию под конкретный бизнес.
Ещё рассказали о стандарте PMBoK — своде знаний об управлении проектами.
Универсальная формула успеха проекта выглядит примерно так:
Результат = Планирование (реалистичные сроки/ресурсы) + Контроль (мониторинг рисков/качества) + Команда (четкие роли/эффективная коммуникация).
Пример
Разработка Яндекс.Маркета — это гибридный подход.
Общая архитектура платформы тщательно планировалась по методологии Waterfall, а создание и тестирование новых функций (например, алгоритмов рекомендаций или интерфейса оплаты) шло короткими итерациями по Agile (Scrum).
Такой подход позволял быстро реагировать на фидбэк пользователей и рыночные тренды.
Итоговый успех проекта обеспечило сочетание жёсткого контроля ресурсов и гибкости в исполнении.
Что такое паспорт проекта и зачем он нужен
Представьте старт масштабной стройки без проекта здания. Воображение сразу же рисует картину полного хаоса.
Именно так работают проекты без Паспорта — фундаментального документа, который превращает идею в управляемую реальность.
Паспорт проекта — это официальный документ, фиксирующий суть, границы и правила игры для всех участников. Он утверждается спонсором (инвестором) и даёт менеджеру проекта полномочия использовать ресурсы.
Ключевые разделы Паспорта проекта:
-
Цели и критерии успеха (не «внедрить CRM», а «снизить время обработки заявки на 30% за 6 мес.»).
-
Ключевые результаты (что конкретно будет создано).
-
Стейкхолдеры (куратор, заказчик, ключевые участники).
-
Основные риски и меры (например, «риск саботажа сотрудников — мера: программа мотивации и обучения»).
-
Ключевые ограничения (бюджет, сроки, ресурсы).
-
Критерии приёмки результата.
Паспорт проекта гарантирует, что все — от инвестора до исполнителя — понимают проект одинаково. Кроме этого документ жёстко привязывает деятельность к измеримым бизнес-целям, а не к процессам, и очерчивает границы.
Паспорт — «живой» документ. В динамичной среде (особенно в Agile) он может обновляться при существенных изменениях основ проекта. Однако все изменения согласовываются с куратором.
Пример. Строительство нефтехимического завода
Запуск такого мегапроекта невозможен без детального Паспорта. В документе фиксируется следующая информация:
-
Цель: строительство крупнейшего нефтехимического комплекса с мощностью X млн тонн продукции в год к Q4 202X.
-
Ключевые критерии: соблюдение экологических стандартов ISO, бюджет в рамках $Y млрд.
-
Главные риски: срыв сроков поставки оборудования из-за санкций.
-
Меры: диверсификация поставщиков, создание стратегических запасов.
-
Куратор: вице-президент по крупным проектам.
Ниже шаблон Паспорта. Его можно взять за основу. При необходимости документ дорабатывается под конкретные условия — специфику компании, отрасли и проекта.
1. Основная информация |
|
Название проекта |
[Краткое, запоминающееся название] |
Уникальный код проекта |
[PRJ-001] |
Дата создания паспорта |
[ДД.ММ.ГГГГ] |
Версия документа |
[1.0] |
Владелец паспорта |
[Должность, ФИО] |
Срок действия |
[До завершения проекта / До даты Х] |
2. Инициация |
|
Инициатор проекта |
[Должность, ФИО, Отдел] |
Руководитель проекта |
[Должность, ФИО] — Ответственный за исполнение |
Куратор проекта |
[Должность, ФИО] — Ответственный за бюджет и стратегическое соответствие |
Дата утверждения |
[ДД.ММ.ГГГГ] (Подпись куратора) |
Причины запуска |
Какая проблема решается или какая возможность используется? |
Ожидаемая выгода |
Финансовые, стратегические или репутационные преимущества |
3. Цели |
|
Главная цель |
Краткое описание конечного результата |
Измеримые цели |
Конкретные, достижимые показатели с указанием сроков |
Ключевые критерии успеха |
По каким параметрам проект будет считаться успешным? |
4. Масштаб |
|
Основные результаты |
Продукты, услуги или документы, которые будут созданы |
Включенные работы |
Перечень ключевых задач и процессов |
Исключения |
Что точно не входит в проект (для предотвращения расплывчатости) |
Основные требования |
Ключевые условия к результатам |
5. Ограничения |
|
Бюджет |
Общая сумма и основные статьи расходов |
Сроки |
Планируемые даты начала и окончания |
Требования к качеству |
Стандарты и нормативы |
Ресурсы |
Ограничения по персоналу, оборудованию и материалам |
6. Допущения |
|
Условия, которые считаются выполненными, но не гарантированы |
|
7. Основные риски |
Наиболее значимые угрозы и предварительные меры по их снижению |
8. Участники |
|
Куратор |
[Должность, ФИО] |
Руководитель проекта |
[Должность, ФИО] |
Заказчик |
[Должность/Отдел, ФИО] |
Конечные пользователи |
Кто будет использовать результаты? |
Исполнители |
Основные члены команды и привлеченные специалисты |
9. Полномочия |
|
Права руководителя проекта |
Какие решения может принимать самостоятельно? |
10. Критерии приемки |
Условия, при которых результаты будут считаться удовлетворительными |
11. Взаимодействие |
|
Отчетность |
Форматы и периодичность отчетов |
Каналы связи |
Используемые инструменты для коммуникации |
12. Методология |
Подход к управлению (например, каскадная модель, гибкие методы) |
13. Утверждение |
|
Подпись куратора |
_________________________ [ФИО, Должность] [Дата] |
Подпись руководителя |
_________________________ [ФИО, Должность] [Дата] |
↑Шаблон Паспорта проекта
Шаблон можно упрощать или, наоборот, детализировать. Главное — чтобы он выполнял свою ключевую функцию: четко определял «что, зачем и для кого» делают участники проекта.
Как внедрить систему управления проектами: стратегия для собственника
Запуск современной системы управления проектами (СУП) — это также стратегический проект, напрямую влияющий на эффективность и предсказуемость бизнеса.
Ключевые шаги запуска СУП:
-
Диагностика и цели. Оцените текущие боли: срывы сроков проекта, перерасход бюджета, хаос в коммуникациях. Определите, чего хотите достичь: взять под контроль сроки, снизить расходы, оптимизировать взаимодействие внутри команды.
-
Выбор методологии и инструментов. Отталкивайтесь от специфики проекта:
→ Waterfall (последовательный) подойдет для строительства или производства с жесткими стандартами.
→ Agile (Scrum, Kanban) незаменим для IT, маркетинга, R&D.
→ Гибридные модели часто оптимальны.
Выбранное ПО (Jira, Asana, Planfix, Microsoft Project/Planner) должно соответствовать методологии, масштабу и бюджету. В приоритете удобство для пользователей и возможность интеграции с текущей экосистемой (CRM, 1С).
-
Пилот и настройка. Не стоит пытаться охватить всю компанию сразу. Запустите пилот на одном проекте или в одной команде (например, в отделе разработки или маркетинга). Это позволит:
→ Адаптировать систему под ваши процессы и терминологию.
→ Настроить шаблоны, отчёты, дашборды.
→ Выявить и устранить «узкие места» до массового внедрения.
-
Обучение и вовлечение. Инвестируйте в глубокое обучение для всех ролей: руководителей проектов, исполнителей, топ-менеджмента.
Покажите, что даст новая система управления проектами каждому из сотрудников: меньше рутины, ясность задач, быстрая отчётность.
-
Полномасштабный запуск и поддержка. Постепенно расширяйте внедрение. Обеспечьте надёжную экспертную поддержку.
Пример. Внедрение СУП в «Росатоме»
Для управления сотнями сложнейших проектов (АЭС, научные разработки) корпорация выбрала гибридный подход и мощные корпоративные решения (например, систему управления проектами и портфелем Oracle Primavera P6, для мегапроектов).
Ключом к успеху стало:
-
Поэтапное внедрение с пилотами на ключевых направлениях.
-
Глубокая адаптация методологии под отраслевые стандарты и специфику проектов.
-
Массивное обучение и создание центра компетенций.
-
Интеграция с системами планирования ресурсов и контроля качества.
-
Постоянная эволюция системы на основе аналитики и обратной связи.
После внедрения системы управления проектами регулярно собирайте фидбэк, измеряйте KPI (сокращение сроков/бюджетов, рост удовлетворенности) и адаптируйте систему.
Ключевые ошибки, которые допускаются чаще всего: выбор «модного» инструмента без анализа потребностей, попытка автоматизировать неэффективные процессы, недостаток обучения, игнорирование сопротивления изменениям.
Грамотное внедрение СУП — это инвестиция в управляемость, скорость и конкурентное преимущество бизнеса.
Интересное по теме:
Управление проектами: частые вопросы собственников

Гульнара Валиева
Финансовый эксперт НФ Консалтинг
Можно ли стать менеджером проекта без специального образования?
Да, это возможно. Ключевое значение при назначении специалиста на эту должность имеют практический опыт (например, управление задачами в своей предыдущей роли — разработчика, маркетолога, инженера), освоение методологий и сильные «гибкие» навыки: лидерство, коммуникация, тайм-менеджмент.
Какие современные инструменты используются в управлении проектами?
В управлении проектами используется специализированное ПО (Jira, Asana, Trello, Microsoft Project) для планирования задач, отслеживания прогресса, управления ресурсами и коммуникации. Кроме этого применяются различные системы визуализации: диаграммы Ганта, канбан-доски, Power BI-дашборды и облачные платформы для совместной работы.
Какие ключевые преимущества получает собственник от внедрения системного управления проектами?
Главные преимущества для собственника бизнеса:
-
Предсказуемость. Контроль сроков и бюджета, снижение рисков срыва инициатив.
-
Прозрачность. Чёткое видение статуса всех проектов, использования ресурсов и возникающих проблем.
-
Эффективность. Оптимальное распределение ресурсов, фокус на стратегически важных целях, сокращение потерь.
-
Адаптивность. Способность быстрее реагировать на изменения рынка.
-
Рост. Успешная реализация инноваций и стратегических инициатив, напрямую влияющих на конкурентоспособность и прибыль.
[FORM PRESET="L"-"Управленка"/]
Управление проектами: в двух словах
-
Проекты (уникальны, ограничены сроком, цель — новый результат) требуют гибкого управления рисками и ресурсами, в то время как процессы (рутина, цикличны) нуждаются в стандартизации. Применение неправильных подходов ведет к срывам сроков и перерасходу бюджета.
-
Эффективное управление проектами — это контроль всех этапов : от инициации и планирования до исполнения. Анализ ситуации на каждом шаге минимизирует риски потери инвестиций и гарантирует достижение измеримых бизнес-целей.
-
Ключ к успеху — адаптивный подход: выбор методологии (Waterfall/Agile/гибрид) под задачи, пилотный запуск, глубокая настройка под процессы, массовое обучение команды и постоянное улучшение на основе данных.
НФ Консалтинг: решения для роста бизнеса от экспертов в области финансов
НФ Консалтинг — премиальное направление компании Нескучные финансы, которое помогает собственникам среднего и крупного бизнеса принимать взвешенные финансовые решения и достигать поставленных целей.
Собственники бизнеса обращаются в НФ Консалтинг, когда нужно:
-
Навести порядок в финансах — выстроить управленческий учёт с нуля, настроить и оптимизировать текущую систему.
-
Снизить налоговую нагрузку без нарушения закона — просчитать разные варианты для масштабирования и снизить риски со стороны налоговой.
-
Продать или купить бизнес — узнать реальную стоимость активов.
-
Просчитать идею для масштабирования или запуска проекта — узнать рентабельность, собрать финансовые модели и инвестиционный меморандум, который поможет убедить партнёров и банки.
-
Внедрить продуктовые гипотезы для пошагового роста показателей вашего бизнеса.
